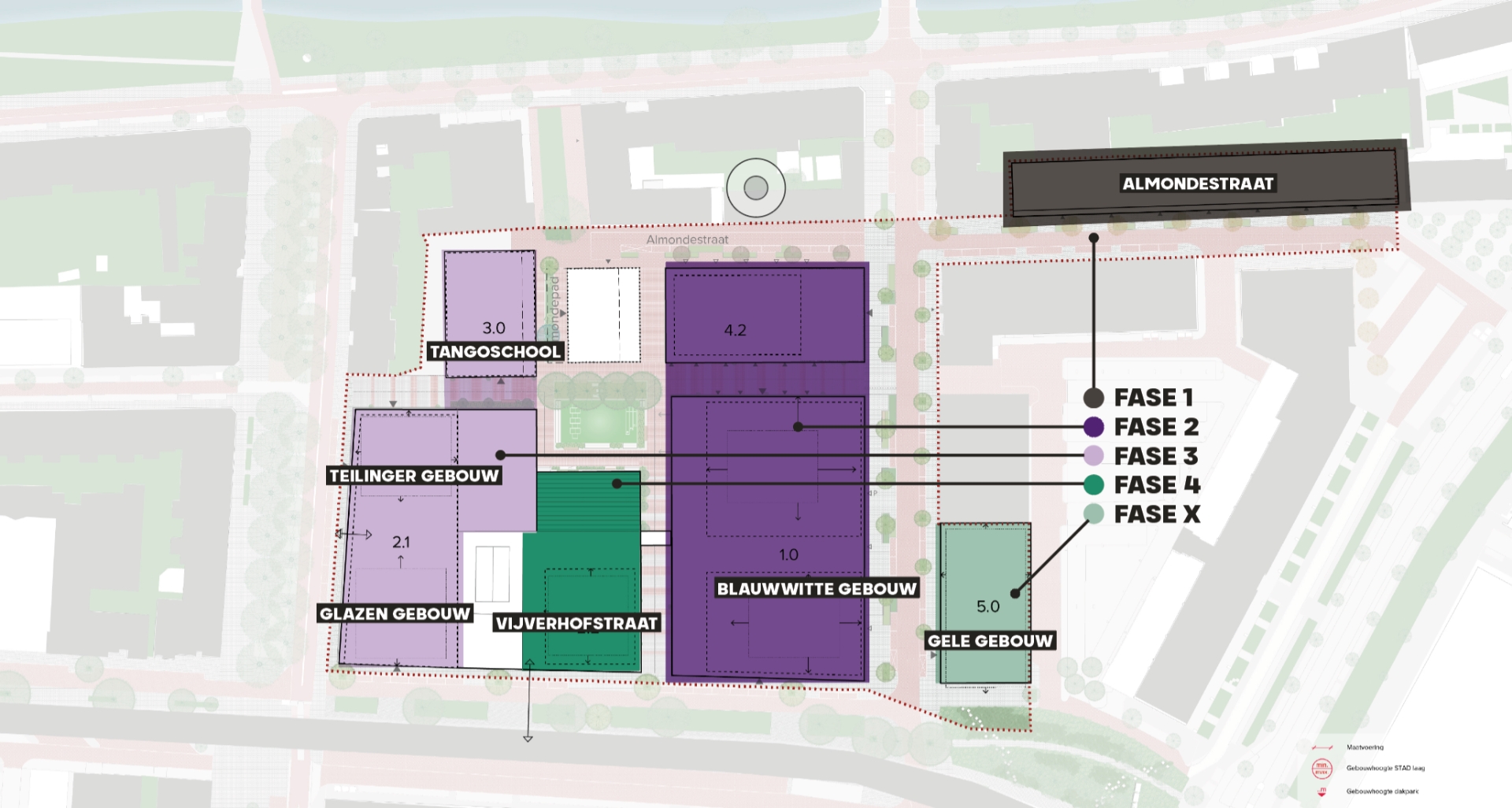

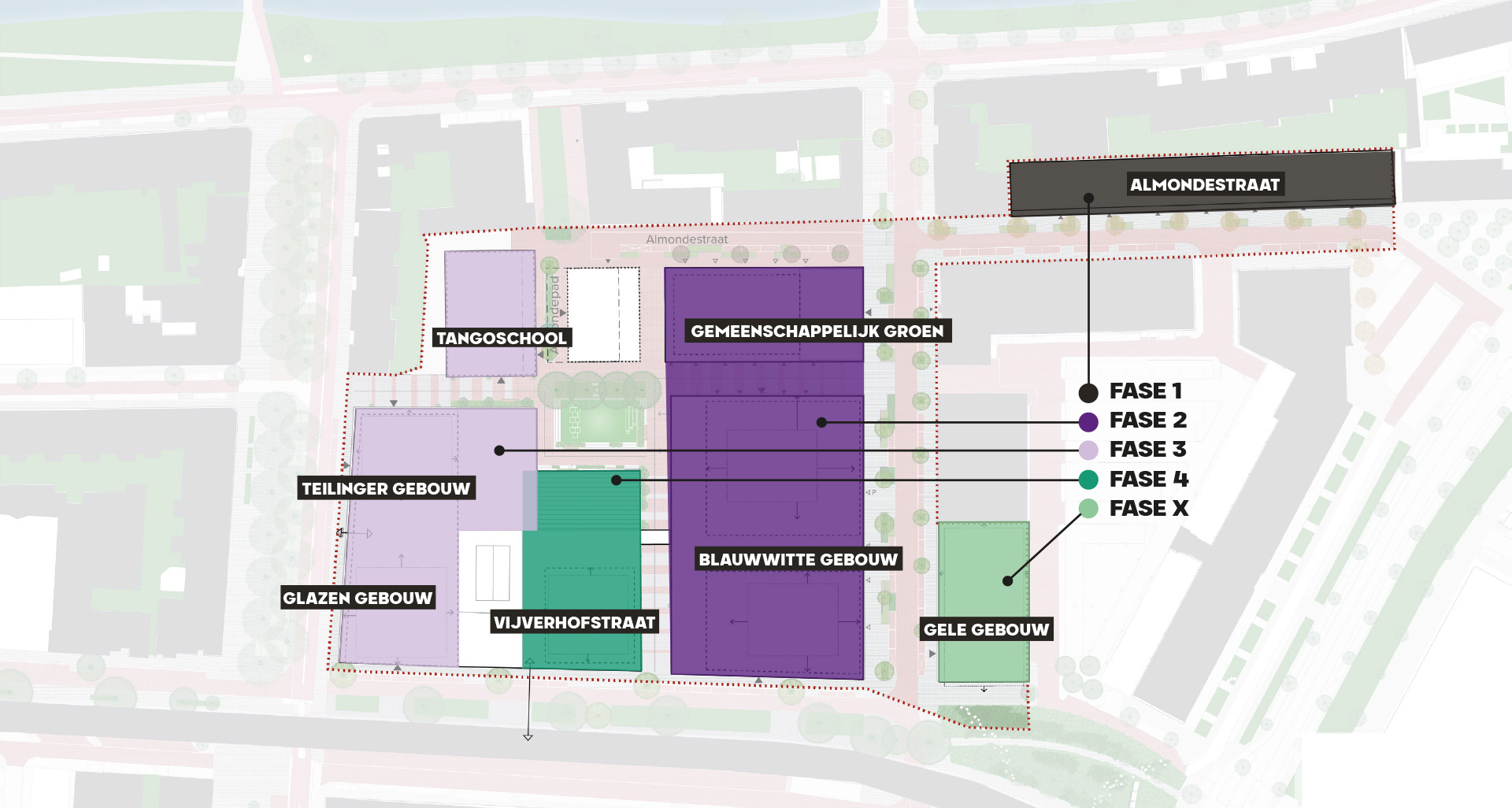

PLANNING EN FASERING

Eindelijk is het zo ver. Begin 2023 starten we met de bouw van de eerste woningen. Hier de planning voor heel ZOHO. Tot ziens in onze hub of elders in ZOHO!

ALMONDESTRAAT

Gebouw leeg
3e kwartaal 2021 (i.v.m. veiligheid van het bestaande gebouw)

Start bouw
4e kwartaal 2023


Bouwtijd

18 maanden


Programma

31 koopwoningen

Blauwwitte gebouw & gemeenschappelijk groen

Gebouw leeg
4e kwartaal 2024

Start bouw

1e kwartaal 2025

Bouwtijd

36 maanden

Programma

Circa 300 woningen (koop, middenhuur, sociale huur) Parkeergarage met 121 parkeerplaatsen Circa 4.000m2 overig programma (o.a. buurtsuper, horeca, makersruimte, maatschappelijk)

Glazen gebouw,
Teilingergebouw & Tangoschool

Gebouw leeg
4e kwartaal 2027

Start bouw

1e kwartaal 2028

Bouwtijd
36 maanden

Programma
Circa 200 woningen (koop, vrije sector huur, sociale huur) Circa 4.500m2 overig programma (o.a. maatschappelijk, horeca,sport-
voorzieningen)

Middelste deel
Vijverhofstraat

Gebouw leeg
Gebouw leeg – 4e kwartaal 2030
Start Bouw – 1e kwartaal 2031

Start bouw
Bouwtijd – 24 maanden

Bouwtijd
Programma – 80 koopwoningen
Circa 1.000m2

Programma

Circa 1.000m2 overig programma
(o.a. horeca)

GELE GEBOUW

Gebouw leeg
n.t.b.

Start bouw

n.t.b.

Bouwtijd

24 maanden

Programma

Circa 7.500m2 kantoor
Circa 4.500m2 (co-living) hotel

De herontwikkeling van het Gele gebouw is niet afhankelijk van andere fases binnen ZOHO en kan zelfstandig gerealiseerd worden. De keuze wanneer te starten met realisatie is daarmee vooral afhankelijk van de juiste marktomstandigheden. Het Gele gebouw kan als laatste fase ontwikkeld worden, maar dit kan mogelijk ook parallel lopen aan een eerdere fase. Wij zullen dit altijd minimaal 1 jaar voor de start van de bouw communiceren.

Vragen?

Voor vragen zijn we bereikbaar via info@ziejeinzoho.nl of op dinsdagochtend tussen 8:00-10:00u in de ZOHO Hub (Teilingerstraat 130).

Bovenstaande fasering en planning is indicatief en de beste inschatting die eind 2023 gemaakt kan worden, maar deze kan en zal nog veranderen door complexe ruimtelijke ordeningsprocedures en veranderende marktomstandigheden. Deze fasering en planning zal regelmatig aangepast en gecommuniceerd worden. Zittende huurders worden minimaal zes maanden voor opzegging van de huurovereenkomst ingelicht. Het programma per kavel is eveneens aan verandering onderhevig.
